Avanzan los trabajos de reconexión de los distintos servicios en el Hospital de Ushuaia

La Ministra de Salud de Tierra del Fuego, Judit Di Giglio dio especificaciones respecto al avance en los trabajos vinculados a la energía eléctrica en el Hospital Regional Ushuaia, donde a partir de la realización de testeos y el refuerzo con equipamiento nuevo, se prevé reactivar algunos de los servicios esenciales en los próximos días.

Fuente: www.calidadtdf.com.ar

“El sábado, la empresa Argencobra S.A. terminó el testeo de la operatividad de la distribución eléctrica donde dieron el visto bueno de que la instalación era la adecuada. Hoy ya podríamos energizar el 80% del Hospital con excepción de la parte siniestrada por el incendio. Además, personal de servicios se encuentra armando las protecciones sobre las bandejas de cables y haciendo tableros auxiliares que se necesitan en algunos sectores”, detalló la funcionaria y agregó, “con los grupos electrógenos que recibimos, estaríamos cubiertos en un 100%. Lo que esta tecnología nos va a brindar es la seguridad eléctrica de abastecimiento y de protección”.

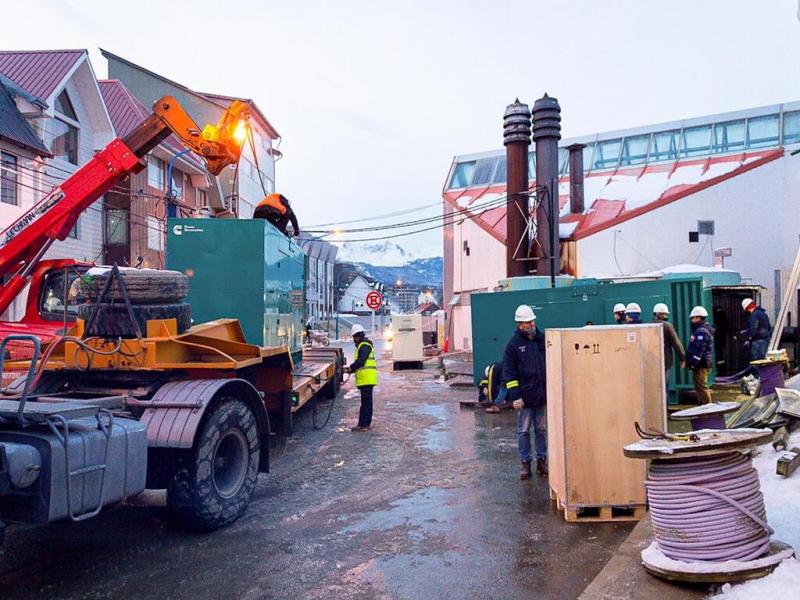

Di Giglio destacó que, “la instalación y puesta en marcha de los grupos, con los tableros de transferencia automatizados como pide la normativa, representa el primer paso a una nueva instalación eléctrica, los trabajos de conexión los lleva adelante personal del área de Distribución de la Dirección Provincial de Energía, a cargo del Ingeniero Cano y con toda la operativa a cargo del Subsecretario de Energía, Luis Videla”.

En relación a los tiempos de puesta en marcha de los equipos, Di Giglio afirmó que, “este domingo será un día de testeos y pruebas, estamos trabajando a contrarreloj para poder en el transcurso de la semana que viene, abastecer los servicios críticos del Hospital: laboratorios, rayos, maternidad, la guardia de pediatría, el quirófano, terapia y demás”.

Respecto a las conexiones de agua, dijo que están pronto a terminarlas. “Allí trabaja la empresa, la cual podría empezar a proveer agua para las calderas durante este domingo. Elevar la temperatura lleva entre 24 y 48 horas, con lo cual seguramente durante la semana podremos habilitar los servicios esenciales”.

“Hay muchos sistemas de calefacción que funcionan con energía que son por impulsores de aire, así que ya teniendo la instalación eléctrica testeada y probada, con los grupos electrógenos podemos calefaccionar las áreas. Estamos intentando habilitar en el corto plazo los servicios críticos del Hospital”, sintetizó.



Secretaría de Comunicación. Gobierno de Tierra del Fuego.

DEJE SU COMENTARIO

IMPORTANTE: Los comentarios publicados son de exclusiva responsabilidad de sus autores y las consecuencias derivadas de ellas pueden ser pasibles de las sanciones legales que correspondan. Aquel usuario que incluya en sus mensajes algun comentario violatorio del reglamento será eliminado e inhabilitado para volver a comentar.

* campos obligatorios

0 COMENTARIOS

Newsletters

Suscríbase a nuestras novedades.

síganos
